在鋪設脊瓦前,先要把屋頂上每個屋面的瓦向上各自覆蓋至另一相交屋面,
并用釘子固定。每個屋面的瓦越過屋脊不小于100mm.為了便于收口,最后的瓦
鋪設時要略做調整,使屋脊瓦可以充分覆蓋最頂層的屋面瓦,且與屋脊兩側屋面
的搭接寬度相等。
澤皓玻纖瓦脊瓦的制作:
澤皓玻纖瓦供應特殊規格的斜脊和屋脊瓦,并詳細說明如何安裝。但通常
我們將普通規格的屋面瓦經剪裁后用來制作斜脊和屋脊瓦,把單層切割成三片

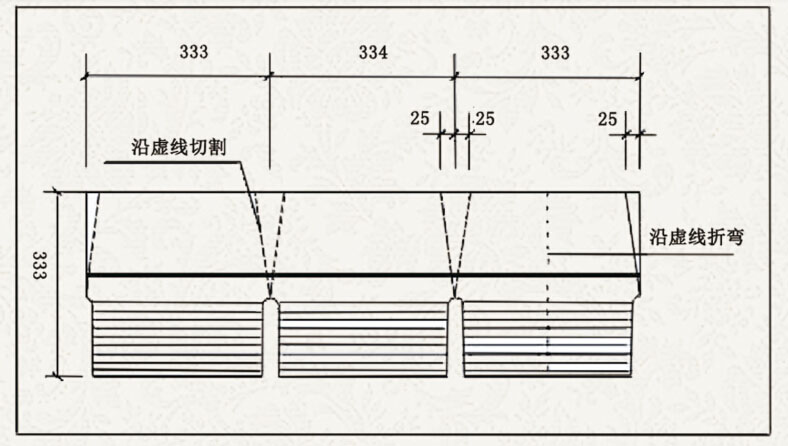

334×333的瓦片,操作簡單,步驟如下。
1:用刀在瓦片背面切割(切割時在下面墊一塊板,不要直接在屋面上操作,
因?yàn)檫@樣會破壞新鋪的瓦)。
2:每張斜脊和屋脊瓦的搭接部分略做斜削處理,使搭接頭比外露面稍窄,這
樣可以使整個工程更整齊。
3:鋪設屋脊瓦時,要沿中心線全長對折每張瓦,從而使他們?cè)谖菁够蛐奔箖?/span>
側延伸的距離相等,可以用彈線的方法幫助您更好的對齊,在寒冷的天氣施工,
應充分預熱瓦片,直至他們可以自由彎著為止。
澤皓玻纖瓦斜脊瓦安裝:
1:在屋檐處緊固第一張瓦。
2:沿屋面邊剪裁第一張瓦。

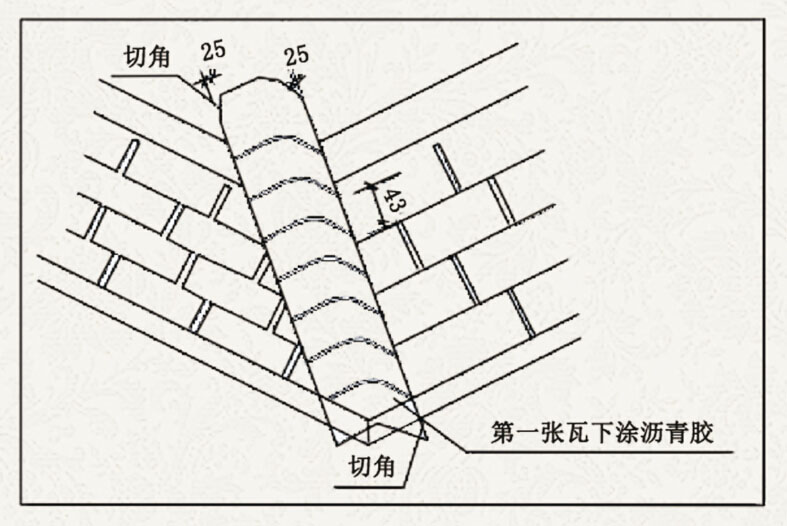

3:用釘子吧一張斜脊瓦固定在斜脊的最高點。
4:沿第一張斜脊瓦的側邊至臨時斜脊瓦的側邊彈一條線。
5:然后把臨時斜脊瓦移去。
6:自斜脊底部起,開始安裝斜脊瓦。
7:每張瓦片留出143mm的外露部分。
8:在每張瓦片的兩邊各釘一個釘子以作固定,設釘子的位置應在距離側邊25mm,
緊挨自粘膠的地方。
9:剪裁每條斜脊上的最后一張瓦,使它們?cè)谖蓓斨醒氲慕粫?huì)處自然貼合沿著第一
張脊瓦中割開長100mm的一段,并把它固定在屋脊上。
10:分叉的兩張半個脊瓦分別置放在兩條相交的斜脊上,并固定。
11:外露的釘子上涂上瀝青膠。

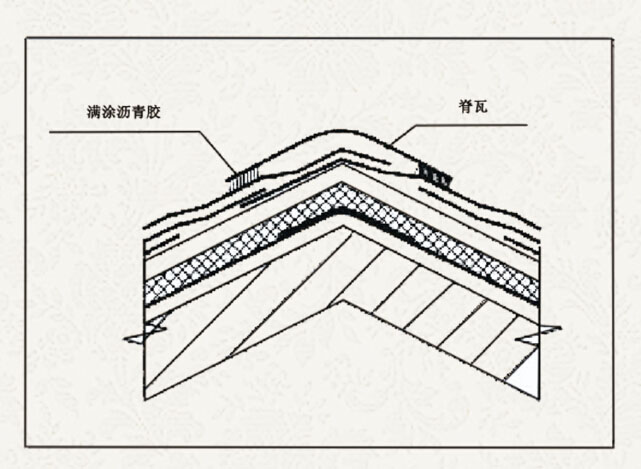

澤皓玻纖瓦屋脊瓦安裝:
1:自屋脊背風端起,在屋脊末端緊固第一張瓦。
2:在脊瓦的另一端用釘子固定一張臨時屋脊瓦。
3:沿兩脊瓦邊緣彈一條線。
4:把臨時瓦移去。
5:在每張瓦兩側邊各釘一個釘子以作固定。

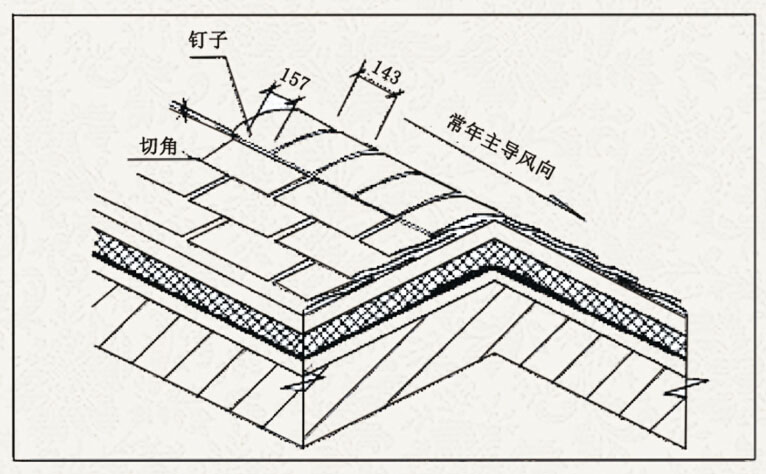

6:每張脊瓦留出143mm的外露面,鋪設時,屋脊的背風端開始,固定
每張脊瓦,即兩側各設一個釘子,釘子的位置在距外露面的底邊157
mm處,距脊瓦側邊25mm處。
